Samstag, 27. Juni 2015

Decke kam dann Freitag statt Donnerstag

In freudiger Erwartung waren wir am Donnerstag in der Mittagspause am Grundstück und wieder - keine Handwerker, keine Decke...

Offensichtlich gab es beim Betonwerk Probleme mit den Produktionsmaschinen, die Deckenelemente konnten nicht ausgeliefert werden.

Naja, am Freitag war es dann so weit, wir haben nun eine Erdgeschossdecke :-)

Am Dienstag kommen (hoffentlich) die Zimmerleute und beginnen mit dem Dach.








Dienstag, 23. Juni 2015

Elektroplanung - Vorgespräch

Wir hatten heute Morgen die Elektroplanung mit unserem Elektriker. Im Hausbauvertrag ist zwar ein bisschen Elektrik enthalten, aber beim durchzählen der Steckdosen war uns vorher schon klar, dass das niemals ausreicht.

An alle zukünftigen Häuslebauer daher direkt die wichtigste Info: Plant genug Budget für die Elektrik mit ein! Aus dem Bekanntenkreis und aus anderen Baublogs sollte man hier definitiv min. 4.000€, eher bis zu 8.000€ oder gar 10.000€ mehr einplanen. Die Elektrik im Haus sollte schließlich beim ersten Mal richtig gemacht werden, wer reißt denn später wieder Wände auf um Kabel zu verlegen?

Die Summen beim Elektriker läppern sich schnell zusammen. So eine Steckdose kostet um die 25€ extra. Klingt nicht viel, mal 70 ist das aber auch ein nettes Sümmchen.

Man muss natürlich nicht alles machen, aber Dinge über die Ihr nachdenken solltet:

  • Internetdosen in allen Zimmern
    Das Internet wird nicht weniger, wer weiß was wir in 10 Jahren alles über das Internet machen, daher sollte man das immer einplanen
  • zusätzlicher Überspannungsschutz im Haus
  • Außenbeleuchtung ums Haus
  • LED-Spots an der Decke und im Badezimmer?
  • Licht in einzelnen Räumen dimmbar?
  • Digitalstrom vorbereiten? So könnte man später alles umrüsten und Strom, Licht, Heizung per APP steuern. Heute noch Spielerei, aber in 10 Jahren vielleicht Standard?
  • Verkabelung für SAT-Anlage oder lieber Kabelfernsehen?
  • Unterputzradios im Badezimmer? Die kosten verhältnismäßig sogar wenig, ist eine Überlegung wert
  • Bewegungsmelder außen?
  • Und dann gibts Dinge, gegen die kann man sich gar nicht wehren, wie z.B. FI-Schutz

Unser Tipp: Setzt euch damit vorher auseinander um zu wissen, was an Kosten auf euch zukommt.

Montag, 22. Juni 2015

Die Decke kommt am Donnerstag

Ich habe heute mit unserem Bauleiter telefoniert, die Deckenelemente kommen am Donnerstag, werden eingebaut und am Freitag wird geschüttet. Am Montag kommen dann schon die Zimmerleute.

Zusatzkosten für uns: Nein!
Der Bauleiter hat dieses Versäumnis auf seine Kappe genommen, die Abstimmung mit dem Betonwerk war nicht optimal.
Menschen machen Fehler, damit können wir leben. Nervig ist immer nur, wenn die Leute dann nicht kommunizieren. So offen damit umzugehen und eine schnelle Lösung zu erarbeiten, finden wir also gut, so lässt sich arbeiten!

Wenn die Zimmerleute wirklich am Montag anfangen, hängen wir nicht mal eine Woche im Zeitplan hinterher, also alles in Ordnung.

Mittwoch, 17. Juni 2015

Verzögerung Erdgeschossdecke

Jetzt haben wir das erste Mal schlechte Laune!

Gestern sollte die Decke eingebaut werden. Voller Vorfreude sind wir am Abend zum Grundstück und... keine Handwerker, keine Decke...

In meiner Mittagspause war ich jetzt noch mal am Grundstück und... keine Handwerker, keine Decke...

Ich habe dann den Bauleiter angerufen.
Die Handwerker waren gestern Morgen samt der Deckenelemente vor Ort und haben dann festgestellt, dass Sie mit dem LKW und dem Kran nicht auf das Grundstück kommen, die Auffahrt zum Haus ist wohl zu klein/eng. Jetzt wird ein anderer Kran benötigt, was zu Verzögerungen (angeblich ca. 1 Woche) führt. Für diesen Kran holt sich PDE gerade Angebote ein.

Bei dem Begriff Angebot wurde ich kurz hellhörig und habe gefragt, ob hier Kosten für uns entstehen - Das weiß er aktuell nicht, das bespricht er gerade mit seinem Chef.

Ich habe dann mal angemerkt, dass es ein Bauanlaufgespräch gab, bei dem die Zufahrt als ausreichend und in Ordnung abgenommen wurde. Darüber hinaus war unser Bauleiter mittlerweile min. 3 mal auf der Baustelle, die Zufahrt ist also bei PDE bekannt.

Wir sind gespannt, wie sich das jetzt entwickelt...

Samstag, 13. Juni 2015

Innenmauerwerk begonnen

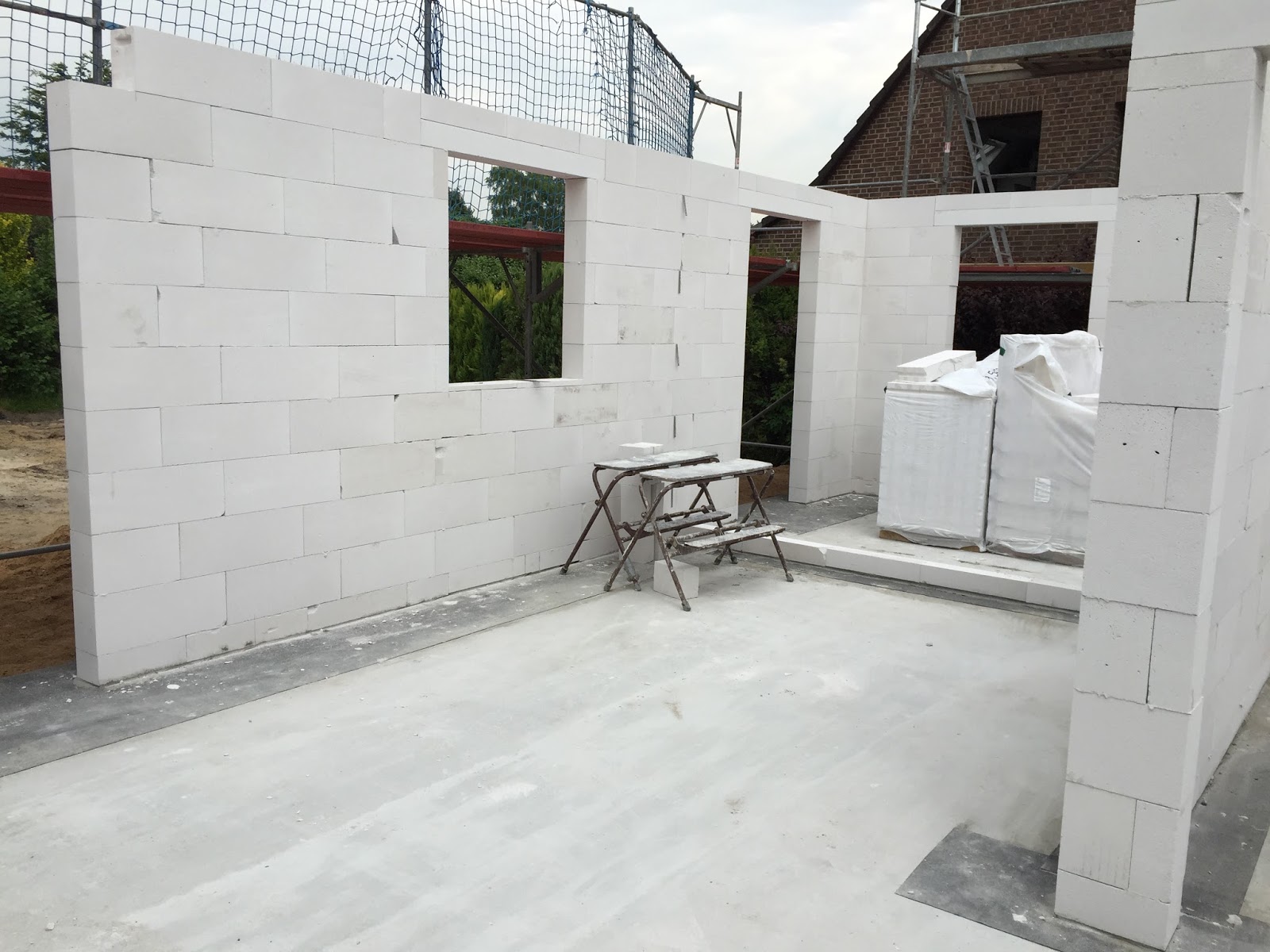

Am Donnerstag und Freitag waren die Maurer da und plötzlich sieht es wirklich wie ein Haus aus :-)

Den eigenen Grundriss kennt man ja nach Monaten der Planung auswendig. Es ist ein komisches (und tolles) Gefühl, wenn man plötzlich durch die Räume laufen kann und den Grundriss live erlebt.

Am Montag werden die Maurerarbeiten im Erdgeschoss abgeschlossen, am Dienstag kommt schon die Decke.







Der Nachbarskatze gefällt unser Haus offensichtlich auch ganz gut :-)




Sonntag, 7. Juni 2015

Mauerwerk Erdgeschoss verzögert sich

Ende der Woche sollte eigentlich mit dem Innenmauerwerk im Erdgeschoss angefangen werden.
Wir waren Freitagmittag schon mal da und mussten feststellen, dass es leer ist auf der Baustelle.

Heute waren wir noch mal gucken, immerhin sind die Steine schon mal angeliefert worden.



Für nächste Woche sind 25 Grad+ angesagt. Damit sich die Handwerker bei uns dennoch wohlfühlen, haben wir einen Eimer und Getränke gekauft.



Update Montag, 08.06.:
Ich habe heute mit dem Bauleiter telefoniert. Krankheitsbedingt konnten die Handwerker letzte Woche nicht starten. Mitte der Woche soll es losgehen. Wir sind gespannt.
